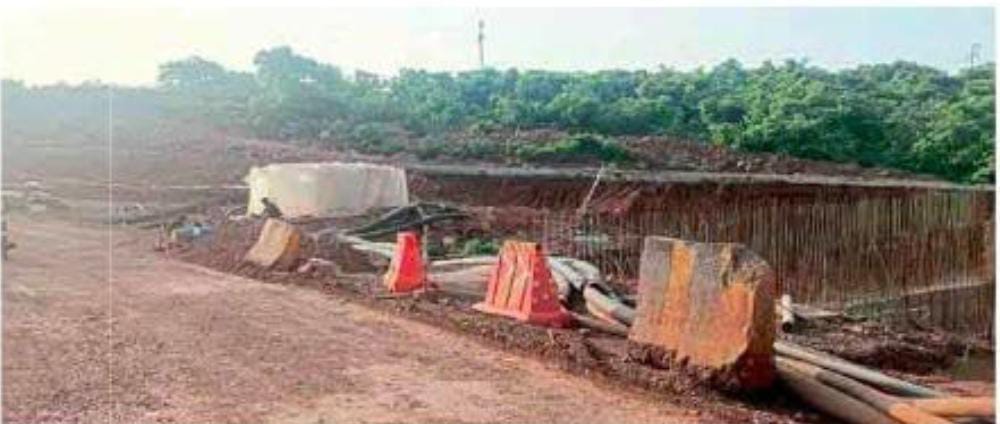

मिऱ्या-नागपूर महामार्गाचे २२ टक्के काम अपूर्ण

रत्नागिरी : मिऱ्या नागपूर या राष्ट्रीय महामार्गातील मिऱ्या ते आंबाघाटापर्यंतच्या टप्प्याचे चौपदरीकरणात काम ७८ टक्के झाले आहे. उर्वरित काम मार्च २०२६ पर्यंत पूर्ण होईल, असा दावा रवी इन्फ्रा बिल्ड प्रा. लि. कंपनीच्या वरिष्ठ अधिकाऱ्यांनी केला आहे.

मिऱ्या ते आंबा असा ५६ किमीच्या टप्प्याचे काम रवी इन्फ्रा कंपनीकडे आहे. या रस्त्यासाठी ९३० कोटी रुपये खर्च येणार आहे. रवी इन्फ्रा या कंपनीकडून हे काम सुरू आहे. साधारणतः ७८ टक्के कामे पूर्ण झाले आहे. यामध्ये दोन्ही बाजूचे काँक्रिटीकरणाचे ४१ किमीची काम पूर्ण झाले आहे. १५ किमीचे काम अजून बाकी आहे. यामध्ये जे. के फाईल्स येथे ५०० मीटरचे काम बाकी आहे.

रत्नागिरी के मिऱ्या व पाली ते आंबा असे दोन टप्प करण्यात आले आहेत, परटवणे येथील गणपतीपुळे जंक्शन आणि तटरक्षक दल येथील दीड किमी काम बाकी आहे.

साळवीस्टॉप ते विमानतळदरम्यान अधूनमधून १ किमी काम बाकी आहे. नाणीज, दाभोळे येथे प्रत्येकी १ किमी, दाभोळे येथे अडीच किमी बायपास साखरपा येथे १ किमी हे अंडरपासचे तर दाभोळे येथे दरडीचे काम बाकी आहे.

साखरपा येथील कोंडगाव येथे नव्याने अंडरपास प्रस्तावाला मंजुरी मिळाली आहे. तेथे ३० मीटर रुंदीचा २४ मीटर लांबीचा आणि साडेपाच मीटर उंचीचा अंडरपास काम करायचे आहे. आंबाघाटात एका बाजूचे काम पूर्ण झाले आहे. आता या संपूर्ण मार्गामधील ४५० मीटरचे भूसंपादन बाकी आहे. २०५ मोऱ्यांच्या कामांपैकी १४६ पूर्ण झाल्या आहेत. छोटे पूल एकच ८ आहेत. त्यापैकी ५ पूर्ण झाले आहेत. त्यामध्ये अंडरपास छोटे नाणीज व साखरपा येथे काम पूर्ण झाले आहे. मोठे अंडरपास नाणीज व कोंडगाव येथे प्रत्येकी १ आहे. त्यांची कामे प्रगतिपथावर आहेत. दाभोळे येथे उड्डाणपूल ३५० मीटर लांबीचा त्याचे काम प्रगतिपथावर असल्याचे अधिकाऱ्यांनी सांगितले.
